Per què aquí no hi ha una tarifa
Podríem posar-hi una forquilla. Tothom ho fa i funciona bé per captar telèfons. El problema és que després no se sosté: l'empresa que anirà a veure la teva coberta ha de desmentir la xifra del web a la primera trucada, i a partir d'aquí ja no et fies de res.
I no se sosté perquè el preu no el marquen els metres. Entre una nau baixa amb accés rodat i una de doble alçada entre mitgeres, amb la mateixa superfície, el preu pot ser molt diferent. Una xifra donada sense veure la coberta no és un pressupost barat ni car: és un xifra inventada.
El que sí que et podem donar és la llista del que miren quan hi van, perquè quan t'arribi el pressupost el sàpigues llegir.

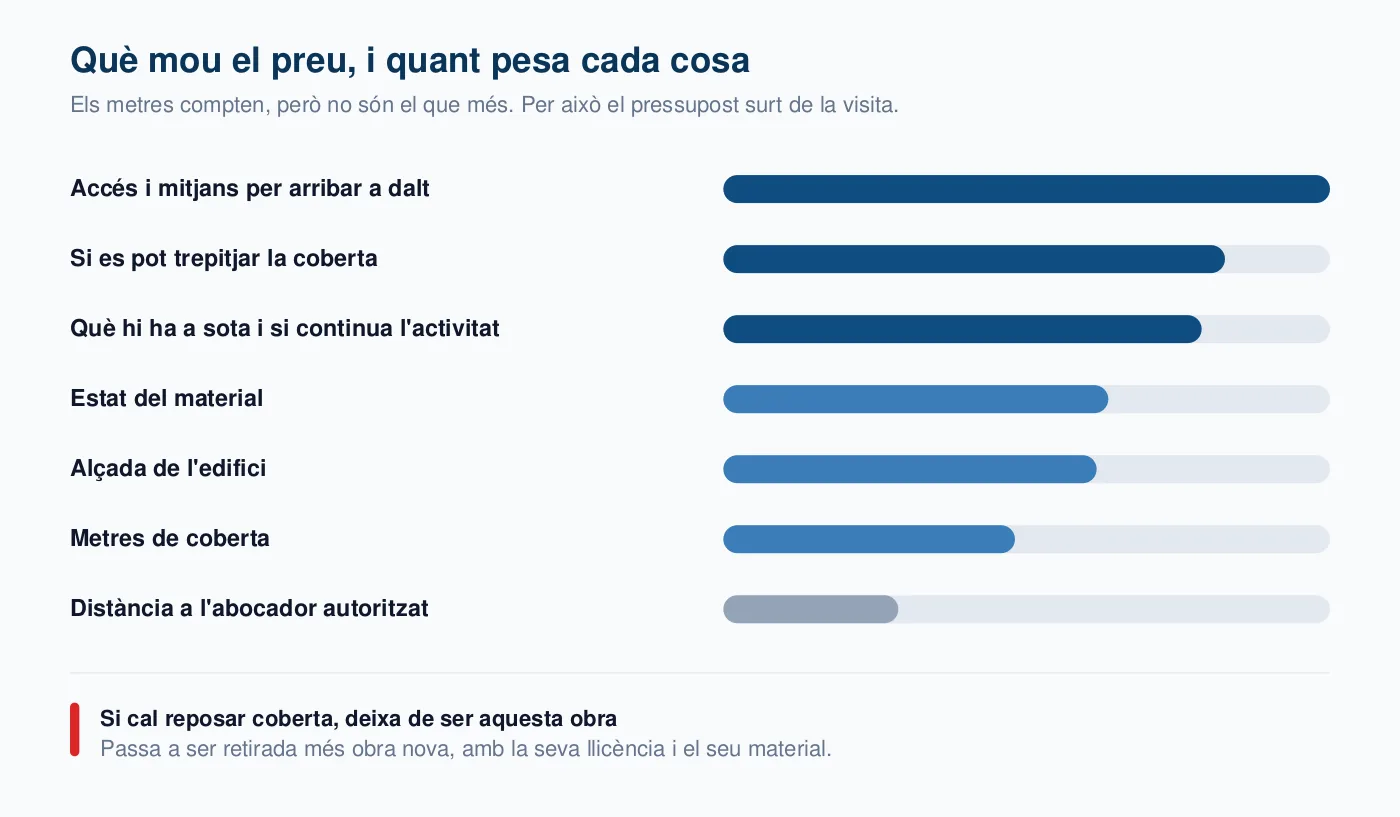

Què mou el preu, i en quina direcció
Ordenats pel que de debò pesa en un pressupost, no pel que es pregunta més.
1. L'accés i els mitjans per arribar a dalt
el que més pesaSi la plataforma elevadora entra fins al peu de la nau, la feina és directa. Si cal muntar bastida, ocupar la via pública o treballar des de l'interior, s'hi suma una obra sencera abans de tocar la primera placa.
2. Si es pot trepitjar la coberta o no
moltUna coberta de fibrociment envellit no aguanta el pes d'una persona. Quan no s'hi pot trepitjar, tot es fa des de plataforma o amb línies de vida i estructures auxiliars, i el ritme canvia del tot.
3. Què hi ha a sota i si l'activitat continua
moltProtegir una línia de producció, un magatzem ple o bestiar és feina real, i de vegades obliga a fer-ho per fases o fora d'horari. Treballar en cap de setmana encareix l'obra, però gairebé sempre surt més barat que aturar la producció.
4. L'estat del material
forçaAmb plaques ja trencades cal extremar les precaucions, s'avança més a poc a poc i de vegades cal retirar també material desprès del terra o dels canalons.
5. L'alçada de l'edifici
forçaCondiciona els mitjans d'elevació, el temps de muntatge i el sistema de seguretat. Una nau de doble alçada no és dues vegades una nau baixa: és una altra obra.
6. Els metres de coberta
menys del que et pensesCompten, és clar, però de manera no proporcional: el desplaçament, el muntatge de mitjans i la tramitació es paguen igual amb 150 m² que amb 1.500. Per això el preu per metre baixa com més gran és la coberta.
7. La distància a l'abocador autoritzat
poc, tret del campEl residu va a gestor autoritzat, i el transport es paga. En una explotació aïllada, amb camí dolent i molts quilòmetres, aquesta partida deixa de ser menor.
8. Si cal reposar coberta
canvia l'obra senceraDeixa de ser una retirada i passa a ser retirada més obra nova, amb la seva llicència i el seu material. Sol ser la partida més cara de les dues, i la que els ajuts normalment no cobreixen.
Què ha de desglossar un pressupost seriós
Un import únic sense partides no es pot comparar amb res, i és on s'amaguen les sorpreses. Demana que vingui separat així:
- La retirada: desmuntatge, embalatge i mitjans de seguretat.
- Els mitjans d'accés: plataforma, bastida o ocupació de via pública, a part.
- La gestió del residu: transport i lliurament al gestor autoritzat.
- La tramitació: redacció i presentació del pla de treball.
- La coberta nova, si n'hi ha, amb el seu material i el seu muntatge, sempre en partida separada.
- El que no està inclòs: reparacions d'estructura que apareguin en retirar, taxes municipals, feina fora d'horari.
Com comparar dos pressupostos
Dos pressupostos només es poden comparar si desglossen el mateix. Abans de mirar el total, comprova tres coses:
- Que tots dos incloguin la gestió del residu. És la partida que més vegades es deixa fora perquè el total sembli menor, i apareix al final.
- Que tots dos comptin els mateixos metres. Faldons, remats i lluernaris sumen, i no tothom els mesura igual.
- Que tots dos siguin d'empreses inscrites al RERA. Un pressupost de qui no pot fer la feina legalment no és més barat: és una altra cosa.
Si un pressupost és molt més baix que l'altre, la pregunta no és per què és barat: és quina partida li falta.
On sí que es pot estalviar
- Ajuntant cobertes en la mateixa visita. Si tens diversos edificis, valorar-los alhora reparteix el desplaçament i el muntatge entre tots.
- Triant el moment. Fora de temporada alta i amb la nau buida es treballa més ràpid, i això es nota al pressupost.
- Donant temps. Una obra amb data folgada admet millor planificació que una urgència; les urgències es paguen.
- Presentant-te a una convocatòria d'ajuts amb el pressupost ja fet. El que deixa fora la majoria no és el requisit: és arribar tard.
On no es pot estalviar
A l'empresa. La retirada només la pot fer una inscrita al RERA, amb pla de treball aprovat, personal format i vigilància de la salut. El que s'estalvia saltant-se això es paga en un altre lloc: en una infracció, en un residu mal gestionat o en la salut de qui ho va fer.
Explica'ns quina coberta tens
Quan tenim cobertura a la teva zona, et posem en contacte amb una empresa inscrita al RERA. Ella et farà el pressupost; nosaltres no executem l'obra. Si encara no hi tenim ningú, t'ho diem.
- ✓ Gratuït per a tu i sense compromís
- ✓ Empreses inscrites al RERA
- ✓ Naus, magatzems, granges i explotacions
