Precio

Qué determina el precio de retirar una cubierta de amianto

No vas a encontrar aquí un precio por metro cuadrado. Vas a encontrar qué hace que dos cubiertas con los mismos metros tengan precios muy distintos, que es lo que de verdad necesitas para leer un presupuesto.

Por qué aquí no hay una tarifa

Podríamos poner una horquilla. Todo el mundo lo hace y funciona bien para captar teléfonos. El problema es que después no se sostiene: la empresa que va a ver tu cubierta tiene que desdecir el número de la web en la primera llamada, y a partir de ahí ya no te fías de nada.

Y no se sostiene porque el precio no lo marcan los metros. Entre una nave baja con acceso rodado y una de doble altura entre medianeras, con la misma superficie, el precio puede ser muy distinto. Una cifra dada sin ver la cubierta no es un presupuesto barato ni caro: es un número inventado.

Lo que sí podemos darte es la lista de lo que miran cuando van a verla, para que cuando te llegue el presupuesto sepas leerlo.

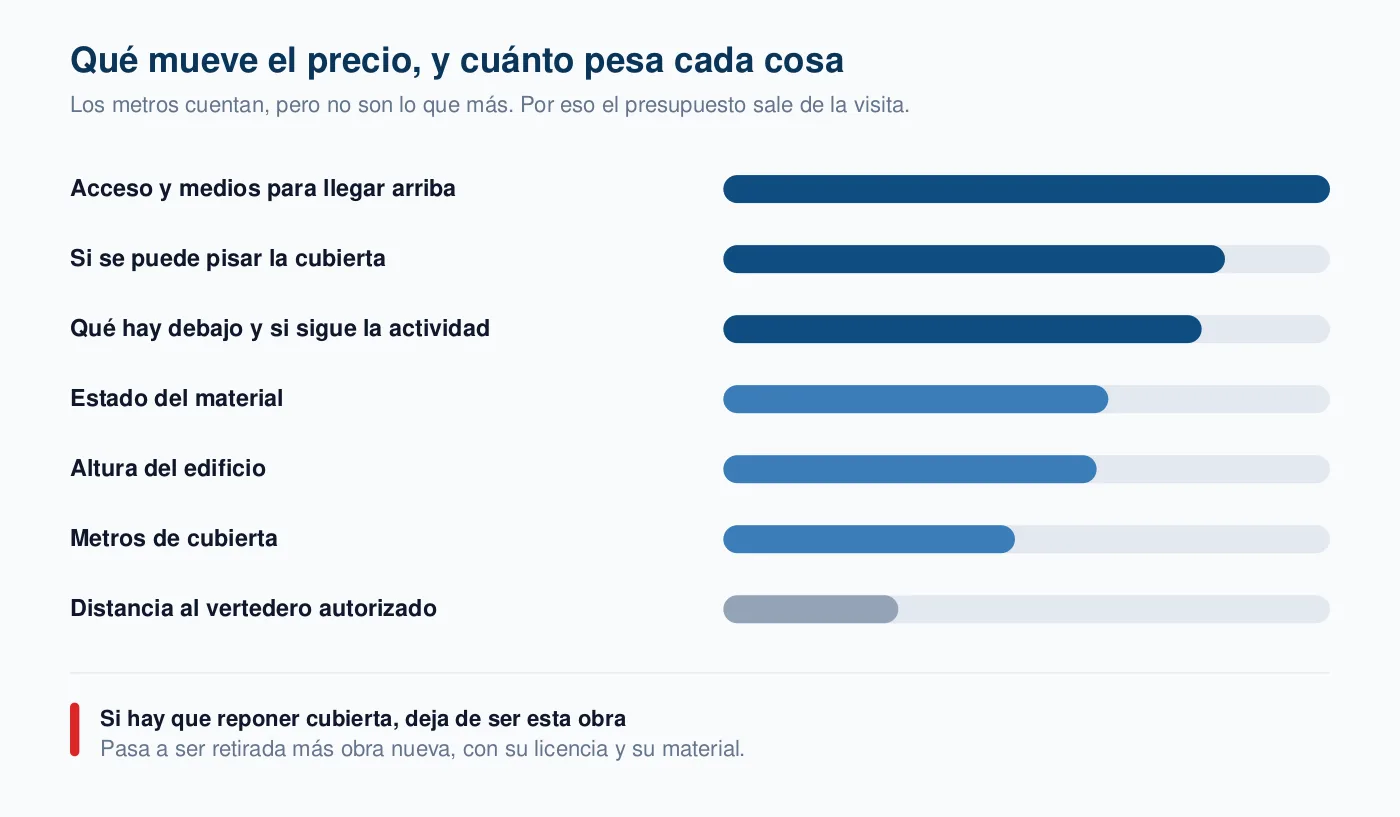

Gráfico de barras con los siete factores que determinan el precio de una retirada de amianto, ordenados por peso: el acceso primero y los metros de cubierta en sexto lugar
Los metros son el sexto factor, no el primero. Por eso una cifra por metro cuadrado dada sin ver la cubierta no es un presupuesto.

Qué mueve el precio, y en qué dirección

Ordenados por lo que de verdad pesa en un presupuesto, no por lo que se pregunta más.

1. El acceso y los medios para llegar arriba

el que más pesa

Si la plataforma elevadora entra hasta el pie de la nave, el trabajo es directo. Si hay que montar andamio, ocupar la vía pública o trabajar desde el interior, se suma una obra entera antes de tocar la primera placa.

2. Si se puede pisar la cubierta o no

mucho

Una cubierta de fibrocemento envejecido no aguanta el peso de una persona. Cuando no se puede pisar, todo se hace desde plataforma o con líneas de vida y estructuras auxiliares, y el ritmo cambia por completo.

3. Qué hay debajo y si la actividad sigue

mucho

Proteger una línea de producción, un almacén lleno o ganado es trabajo real, y a veces obliga a hacerlo por fases o fuera de horario. Trabajar en fin de semana encarece la obra, pero casi siempre sale más barato que parar la producción.

4. El estado del material

bastante

Con placas ya rotas hay que extremar las precauciones, se avanza más despacio y a veces hay que retirar también material desprendido del suelo o de los canalones.

5. La altura del edificio

bastante

Condiciona los medios de elevación, el tiempo de montaje y el sistema de seguridad. Una nave de doble altura no es dos veces una nave baja: es otra obra.

6. Los metros de cubierta

menos de lo que crees

Cuentan, claro, pero de forma no proporcional: el desplazamiento, el montaje de medios y la tramitación se pagan igual con 150 m² que con 1.500. Por eso el precio por metro baja cuanto más grande es la cubierta.

7. La distancia al vertedero autorizado

poco, salvo en el campo

El residuo va a gestor autorizado, y el transporte se paga. En una explotación aislada, con camino malo y muchos kilómetros, esta partida deja de ser menor.

8. Si hay que reponer cubierta

cambia la obra entera

Deja de ser una retirada y pasa a ser retirada más obra nueva, con su licencia y su material. Suele ser la partida más cara de las dos, y la que las ayudas normalmente no cubren.

Qué tiene que desglosar un presupuesto serio

Un importe único sin partidas no se puede comparar con nada, y es donde se esconden las sorpresas. Pide que venga separado así:

  • La retirada: desmontaje, embalaje y medios de seguridad.
  • Los medios de acceso: plataforma, andamio u ocupación de vía pública, aparte.
  • La gestión del residuo: transporte y entrega al gestor autorizado.
  • La tramitación: redacción y presentación del plan de trabajo.
  • La cubierta nueva, si la hay, con su material y su montaje, siempre en partida separada.
  • Lo que no está incluido: reparaciones de estructura que aparezcan al retirar, tasas municipales, trabajo fuera de horario.

Cómo comparar dos presupuestos

Dos presupuestos solo se pueden comparar si desglosan lo mismo. Antes de mirar el total, comprueba tres cosas:

  1. Que los dos incluyan la gestión del residuo. Es la partida que más veces se deja fuera para que el total parezca menor, y aparece al final.
  2. Que los dos cuenten los mismos metros. Faldones, remates y lucernarios suman, y no todo el mundo los mide igual.
  3. Que los dos sean de empresas inscritas en el RERA. Un presupuesto de quien no puede hacer el trabajo legalmente no es más barato: es otra cosa.

Si un presupuesto es mucho más bajo que el otro, la pregunta no es por qué es barato: es qué partida le falta.

Dónde sí se puede ahorrar

  • Juntando cubiertas en la misma visita. Si tienes varios edificios, valorarlos a la vez reparte el desplazamiento y el montaje entre todos.
  • Eligiendo el momento. Fuera de temporada alta y con la nave vacía se trabaja más rápido, y eso se nota en el presupuesto.
  • Dando tiempo. Una obra con fecha holgada admite mejor planificación que una urgencia; las urgencias se pagan.
  • Presentándote a una convocatoria de ayudas con el presupuesto ya hecho. Lo que deja fuera a la mayoría no es el requisito: es llegar tarde.

Dónde no se puede ahorrar

En la empresa. La retirada solo la puede hacer una inscrita en el RERA, con plan de trabajo aprobado, personal formado y vigilancia de la salud. Lo que se ahorra saltándose eso se paga en otra parte: en una infracción, en un residuo mal gestionado o en la salud de quien lo hizo.

Cuéntanos qué cubierta tienes

Cuando tenemos cobertura en tu zona, te ponemos en contacto con una empresa inscrita en el RERA. Ella te hará el presupuesto; nosotros no ejecutamos la obra. Si aún no tenemos a nadie, te lo decimos.

  • ✓ Gratuito para ti y sin compromiso
  • ✓ Empresas inscritas en el RERA
  • ✓ Naves, almacenes, granjas y explotaciones

¿Necesitas dar más detalles? Formulario completo

Preguntas frecuentes sobre el precio

¿Cuánto cuesta quitar la uralita por metro cuadrado?
No hay una cifra que sirva. El mismo metro cuadrado puede costar el doble según la altura, el acceso y si la actividad sigue debajo. Cualquier tarifa que veas publicada es un reclamo, no un presupuesto: el bueno sale de la visita y es gratis.
¿Por qué a mí me sale más caro por metro que a una nave grande?
Porque el desplazamiento, el montaje de medios y la tramitación se pagan igual tenga la cubierta 150 metros o 1.500. En superficies pequeñas ese coste fijo pesa mucho más sobre cada metro, así que el precio por metro sube.
¿Está incluida la gestión del residuo?
Tiene que estarlo, y es la partida que más veces se deja fuera para que el total parezca menor. Pide que venga desglosada: transporte y entrega al gestor autorizado, con su documentación al terminar.
¿Pedir el presupuesto cuesta algo?
Pedírnoslo, no: nuestro servicio es gratuito y no te compromete a nada, porque nos paga la empresa, nunca tú. Si la visita o el presupuesto de la empresa tuvieran algún coste, te lo tiene que decir antes de ir.
¿Hay ayudas que lo cubran?
Hay convocatorias, con presupuesto limitado y requisitos propios, y suelen cubrir la retirada y la gestión del residuo pero no la cubierta nueva. Lo explicamos en la página de ayudas; lo importante es tener el presupuesto hecho antes de que abra el plazo.
