De qué hablamos
Hablamos de las cubiertas de placa ondulada de fibrocemento —la uralita de toda la vida— que cubren la mayoría de las naves construidas en España entre los sesenta y principios de los noventa. Son cubiertas grandes, a dos aguas, apoyadas sobre correas, casi siempre con lucernarios translúcidos intercalados.
Cuándo toca plantearlo
Los tres motivos habituales por los que se plantea: porque hay goteras o placas rotas y ya no se puede seguir parcheando; porque se va a reformar o ampliar la nave y la cubierta estorba; y porque se quiere poner placas solares, que sobre fibrocemento no se pueden instalar. La normativa es un cuarto motivo, cada vez más presente desde que los ayuntamientos elaboran el censo de amianto, pero rara vez es el que arranca la llamada.
Qué incluye un trabajo bien hecho
- Visita previa para medir de verdad y ver el estado del material, los accesos y qué hay debajo.
- Plan de trabajo redactado y presentado a la autoridad laboral, y espera a su aprobación.
- Montaje de los medios de acceso y protección: líneas de vida, plataformas o andamio según la altura.
- Protección de la maquinaria y del suelo de la nave, y delimitación y señalización de la zona.

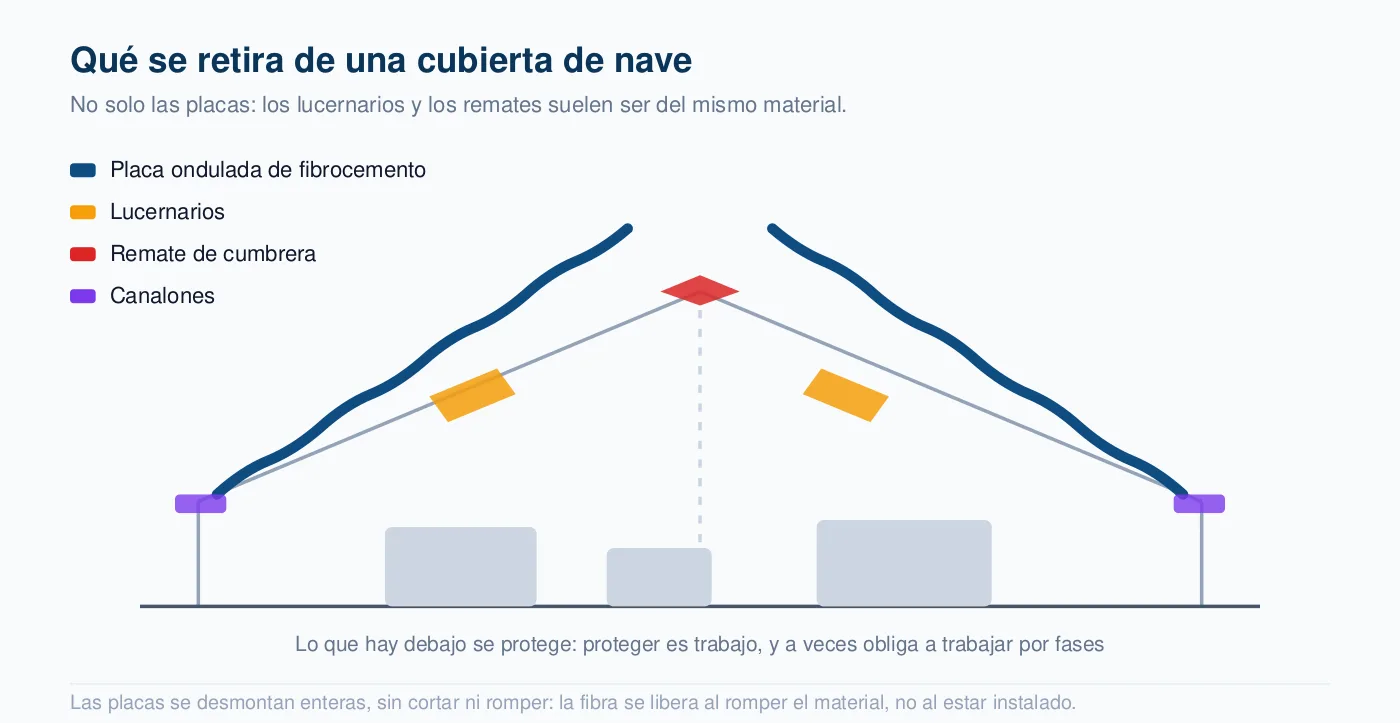

- Desmontaje de las placas enteras, sin cortarlas ni romperlas, y embalaje en obra.
- Retirada de los lucernarios y de los remates: casi siempre también son fibrocemento.
- Carga, transporte y entrega a gestor autorizado, con su documentación.
Qué mueve el precio en este caso
- Los metros de cubierta, que es lo primero, pero no lo que más pesa.
- La altura y la resistencia de la cubierta: por debajo de cierto estado no se puede pisar y todo el trabajo se hace desde plataforma, lo que cambia el ritmo por completo.
- El acceso: si la plataforma entra hasta el pie de la nave o hay que montar andamio.
- Qué hay debajo: proteger una línea de producción o un almacén lleno es trabajo, y a veces obliga a vaciar por fases.
- Si la actividad sigue en marcha: trabajar en fin de semana o de noche encarece, pero suele salir más barato que parar la producción.
- El estado del material: con placas ya rotas hay que extremar las precauciones y se avanza más despacio.
Documentación que debe quedarte
- Copia del plan de trabajo aprobado por la autoridad laboral.
- Justificante de entrega del residuo al gestor autorizado.
- Certificado o acta de fin de trabajo de la empresa ejecutora.
Cuánto tarda
La obra en sí, en una nave de tamaño medio, se mide en días. Lo que marca el calendario es lo de antes: la visita, el presupuesto y, sobre todo, la aprobación del plan de trabajo, que tiene su plazo administrativo y no se puede saltar. Contar con esas semanas desde el principio es lo que permite cuadrar la obra con una parada de agosto o con un fin de semana largo.
Cuánto cuesta
Aquí no vas a encontrar una cifra por metro cuadrado, y es a propósito: entre una nave baja con acceso rodado y una de doble altura entre medianeras, con los mismos metros, el precio puede ser muy distinto. Cualquier número dado sin ver la cubierta es un número para captar tu teléfono, no un presupuesto. Lo que sí puedes hacer es leer qué lo mueve antes de pedirlo.
Lo que suele complicarse
Lo que más veces retrasa una obra de estas no es la cubierta: es descubrir tarde que la nave no se puede vaciar en las fechas previstas, o que el camión no entra por donde se pensaba. La visita previa existe justamente para eso.
Errores que salen caros
- Parchear una placa rota con silicona o con una chapa encima. Cortar, taladrar o cepillar fibrocemento es lo que libera la fibra, y quien lo hace suele ser el propio personal de la nave, sin protección.
- Encargarlo a la empresa que hace el resto de la obra. Si no está inscrita en el RERA no puede tocar la cubierta, por mucho que lleve veinte años trabajando contigo.
- Prometer una fecha de reapertura antes de tener el plan aprobado. El plazo administrativo no depende de la empresa que ejecuta.
- Dejar los lucernarios y los remates. Suelen ser del mismo material y quedarse a medias obliga a volver a montarlo todo.
- No pedir la documentación del residuo. Es lo único que acredita que la retirada se hizo como toca, y se pide al final o ya no se pide.
Normativa aplicable
El marco es el RD 396/2006: empresa inscrita en el RERA, plan de trabajo aprobado, personal formado y vigilancia de la salud. La Ley 7/2022, también estatal, encarga a los ayuntamientos el censo y la planificación por riesgo, y algunas comunidades añaden norma propia. Ninguna fija hoy una fecha general para que retires tu cubierta.
Qué es estatal y qué depende de tu comunidad
Situaciones habituales
Casos típicos: una nave de polígono con goteras que lleva dos inviernos parcheándose; un taller que quiere poner autoconsumo y descubre que sobre fibrocemento no se puede; y una nave que se compra o se alquila y en la que el nuevo ocupante quiere entrar con la cubierta resuelta.
Cuéntanos qué cubierta tienes
Cuando tenemos cobertura en tu zona, te ponemos en contacto con una empresa inscrita en el RERA. Ella te hará el presupuesto; nosotros no ejecutamos la obra. Si aún no tenemos a nadie, te lo decimos.
- ✓ Gratuito para ti y sin compromiso
- ✓ Empresas inscritas en el RERA
- ✓ Naves, almacenes, granjas y explotaciones
